Предпроектный анализ — как маркетинг и архитектура снимают риски девелопера?

Предпроектный анализ — это проверка идеи девелоперского проекта до начала проектирования: сходятся ли спрос в конкретной локации и то, что физически помещается на участке. Когда одна из двух половин выпадает, расхождение вскрывается поздно — на экспертизе или уже в продажах. О том, что проверять на старте, рассказала Оксана Солодянкина, главный архитектор и генеральный директор ПЛАН БЮРО.

Предпроектный анализ — проверка идеи проекта до начала проектирования

Предпроектный анализ отвечает на два вопроса одновременно: что рынок готов купить в этой локации и что физически помещается на этом участке.
По отдельности на каждый из вопросов отвечают разные специалисты. Маркетолог описывает спрос. Архитектор описывает ограничения площадки.
Риск возникает там, где эти два ответа не сведены между собой.

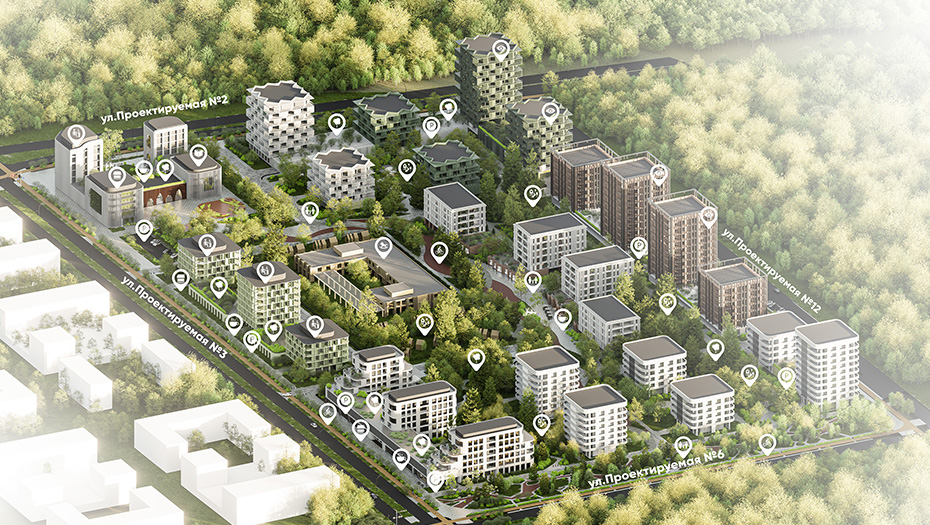

Аксонометрия генерального плана жилого квартала: корпуса разной этажности среди озеленения, внутриквартальные проезды и метки функций, расставленных по территории
Функции расставляются по территории после того, как спрос сведён с ограничениями участка, а не до этого.

Риск 1: продукт спроектирован под чужой участок

Исследование рынка отвечает на вопрос, что покупают, и почти всегда приводит примеры — проекты конкурентов, которые продаются хорошо.
Дальше эти примеры переносят на свой участок. Но покупателя в чужом проекте убедила не только квартирография. Там по-другому работал вход с улицы, по-другому падала тень от соседней застройки, по-другому расходились потоки к школе и к остановке.
На новом участке та же продуктовая модель может просто не собраться: не хватит фронта застройки под нужное число секций, инсоляция срежет нижние этажи, а нормативные проезды и разворотные площадки съедят двор, который и продавал квартиры в образце.
Цена ошибки: концепцию пересматривают после того, как ключевые параметры утверждены и уже заложены в финансовую модель.
Что снимает риск: проверка продуктовой модели на плане участка до того, как она попадёт в финансовую модель. На этом этапе видно, помещается ли заявленное количество и качество площадей в реальные габариты и ограничения.

Риск 2: концепция сильная, но спросом её не проверяли

Обратная крайность встречается не реже.
Архитектурно сильное решение узнаётся сразу — и почти всегда стоит дороже: подземный паркинг вместо наземного, входные группы со вторым светом, отделка мест общего пользования выше класса объекта, кровля-эксплуатируемая терраса.
Вопрос, который остаётся без ответа: доплачивает ли покупатель именно в этой локации за каждый из этих пунктов. В одном районе двор без машин и колясочная на первом этаже прибавляют к цене метра, в другом — не прибавляют ничего.
Цена ошибки: себестоимость растёт, сроки удлиняются, а финансовая модель перестаёт сходиться.
Что снимает риск: соотнесение каждого дорогого решения с ценой продажи или ставкой аренды в конкретной локации. Не «нравится или нет», а «окупается ли здесь».

Риск 3: расхождение вскрывается на экспертизе или в продажах

Односторонний анализ вскрывается не сразу — и это самая дорогая его особенность.
Расхождение между спросом и участком всплывает там, где проект впервые проверяют снаружи: в отделе продаж, на экспертизе, при пересчёте финансовой модели. На всех трёх стадиях любое изменение тянет за собой круг согласований.
Правка, которая на предпроектном этапе стоила бы нескольких дней работы, здесь стоит переделки документации и повторного согласования. Сроки и итоговые показатели проекта перестают быть предсказуемыми.
Что снимает риск: спорные вопросы выносятся на старт намеренно. Чем раньше обнаружено расхождение между спросом и участком, тем дешевле оно стоит.

Из чего состоит предпроектная проверка и сколько она занимает

Предпроектная проверка бывает разной глубины, и у каждой ступени свой срок и своя область применения. Нагляднее всего это видно на офисных услугах, где ступени формализованы — в разборе на IPG.Estate они описаны так:
Ступени предпроектной проверки в офисных проектах. Для жилого квартала такой формализованной шкалы со сроками не существует — глубина проверки определяется под конкретный участок.
Ступень офисной услугиСрокЧто даётЧего не даёт
Тест-фит — тестовое планировочное решение офисаот 2 до 5 рабочих днейпонимание, помещается ли задача в рассматриваемое пространствопо нему не рекомендуется считать бюджет и идти в строительство
Workplace strategy — анализ процессов и стратегия использования офисного пространстваот 1 месяцапошаговая стратегия и проработанное планировочное решение; на его основе уже можно считать бюджет и срокине заменяет рабочую документацию
Дизайн-проектированиеот 2 месяцевконцепция, рабочая документация, проектирование инженерных систем
Важная оговорка: тест-фит и workplace strategy — офисные услуги. Формализованной шкалы с такими же сроками для жилого квартала или общественного объекта не существует: глубина предпроектной проверки определяется под конкретный участок и задачу. Но принцип переносится целиком — сначала быстрая проверка гипотезы, затем углублённый анализ, и только потом проектирование.
На девелоперских проектах формализованной шкалы нет, но порядок величин тот же. Предпроектная проверка участка под туристический кластер «Штиль» в Светлогорске заняла 5 рабочих дней.
Ошибка, которая стоит дороже всего, — пропустить первые две ступени и начать сразу с третьей.

Когда предпроектный анализ можно сократить

Приём не универсален. Две ситуации, где полный цикл избыточен:
  1. Участок и продукт уже проверены на соседней очереди. Если девелопер строит вторую очередь того же квартала, ограничения площадки и спрос известны — достаточно точечной проверки изменений.
  2. Решение принимается о покупке участка, а не о проекте. Здесь нужна быстрая проверка вместимости, а не полноценная стратегия: задача — понять, стоит ли участок рассматривать дальше.
ПЛАН БЮРО не даёт юридических и оценочных заключений по земельным вопросам — это зона профильных специалистов. Задача бюро на раннем этапе другая: показать, какой объект помещается на участке и какие сценарии он выдержит.

Что из этого следует

Чем крупнее территория, тем дороже обходится расхождение. На отдельном здании ошибка в продуктовой модели стоит одного корпуса. На территории она множится на количество объектов: туристический кластер «Штиль» под Светлогорском, над которым работало бюро, занимает 18,4 га — на такой площади неверно выбранный состав функций пересобрать уже нечем.
Похожая логика — в разборе рынка, где спрос и предложение разошлись на уровне целой отрасли: что рекордный 2025 год изменил в проектировании гостиниц.
Таким образом, маркетинг и архитектура не конкурируют за право определять продукт — они отвечают на разные половины одного вопроса. Пока эти половины сводятся вместе на предпроектном этапе, правка стоит дней. Когда они расходятся и встречаются на стадии экспертизы или продаж, та же правка стоит месяцев и переделки финансовой модели.
Короткая версия этой колонки выходила в «Деловом Петербурге». Проекты бюро — в разделе архитектурных проектов.

Частые вопросы

Что входит в предпроектный анализ?

Ответ на два вопроса сразу: что рынок готов купить в этой локации и что физически помещается на участке. Первую часть закрывает маркетинговое исследование, вторую — архитектурный анализ площадки: сколько секций встаёт по фронту застройки, как ложится инсоляция, что остаётся от двора после нормативных проездов, куда идут потоки к школе и остановке. Ценность появляется, когда обе части сведены между собой, а не существуют отдельными документами.

Сколько занимает предпроектная проверка?

Зависит от глубины. На офисных проектах, где ступени формализованы, тестовая планировка занимает от 2 до 5 рабочих дней, стратегия использования пространства — от месяца, полное дизайн-проектирование — от двух месяцев. Для девелоперских проектов такой же шкалы нет: срок определяется под конкретный участок и задачу. Например, предпроектная проверка участка под туристический кластер «Штиль» в Светлогорске заняла 5 рабочих дней. Принцип при этом тот же — быстрая проверка гипотезы, затем углублённый анализ, затем проектирование.

Можно ли считать бюджет по тестовой планировке?

Нет. Тестовая планировка показывает вместимость, а не стоимость: рассчитывать по ней бюджет и идти в строительство не рекомендуется. Для расчёта бюджета нужна следующая ступень — проработанное планировочное решение с учётом технических и инженерных характеристик объекта.

Что дороже: предпроектный анализ или его отсутствие?

Отсутствие. Правка на предпроектном этапе стоит рабочего времени. Та же правка на стадии экспертизы или продаж означает переделку документации, повторное согласование и корректировку финансовой модели.
